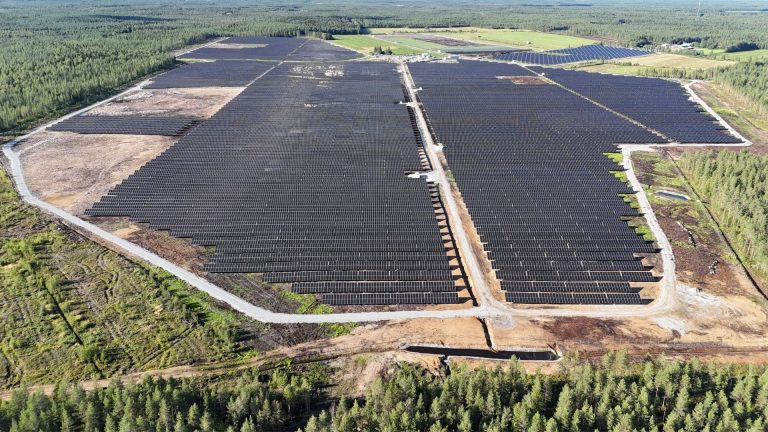

Toisin kuin usein ajatellaan, Pohjois-Suomi sopii aurinkovoiman tuotantoon hyvin. Voimalan tulisi kuitenkin sijaita meren läheisyydessä, esimerkiksi Simo sijaitsee Meri-Lapissa Perämeren rannalla.
– Suomessa rannikolla olevat aurinkovoimalat tuottavat tyypillisesti 10–15 prosenttia enemmän energiaa kuin sisämaahan rakennetut. Tämä on sen ansiota, että rannikolla pilvisiä päiviä on vähemmän, kertoo Solarigo Systems Oy:n toimitusjohtaja Antti Koskelainen.
– Lapissa on talven kaamoksen vastapainona kesän yötön yö. Juhannuksen aikoihin aurinkosähkön tuotanto jatkuu lähes 24/7, ja silloin korvataan talviajan matalaa tuotantoa, hän toteaa.
Simon aurinkovoimala on yksi Suomen ensimmäisistä teollisen mittakaavan hankkeista, joka yhdistää aurinko- ja tuulivoimaa samaan kokonaisuuteen. Hankkeessa Solarigon asiakas on Exilionin Simon Aurinkopuisto.
– Hankkeen avulla voimme lisätä Suomen energianomavaraisuusastetta ja vastata hiilineutraaliustavoitteisiin. Tuuli ja aurinko ovat hyvä pari, sillä aurinkoenergiaa saamme eniten kesäisin, jolloin tuulivoiman tuotanto on vähäisempää, ja talvella tuuli täydentää aurinkoa. Hybridimalli tekee energiantuotannosta tasaisempaa ympäri vuoden, sanoo Exilionin liiketoiminnan kehityksestä ja sähkömarkkinoista vastaava johtaja Tommi Riski.
Kolme vuotta
Pohjoinen sijainti on otettava huomioon sekä projektin suunnittelussa että rakennusvaiheessa. Simon aurinkopuiston rakentamisessa Solarigo pyrki hyödyntämään vuodenaikojen vaihtelut muun muassa siten, että sorminäppäryyttä vaativia asennustöitä keskitettiin kesäaikaan. Raskailla koneilla tehtävät työt puolestaan ajoitettiin talvikuukausille, jolloin maa oli roudassa.
Kyseessä on Solarigon historian suurin projekti, ja se toteutettiin pääosin suomalaisten yhtiöiden voimin. Rakentamisen aikana tekijöille kertyi hyödyllisiä oppeja isojen aurinkovoimahankkeiden toteuttamisesta erityisesti pohjoisen vaativissa olosuhteissa.
– Tämä projekti on nostanut suomalaista aurinkovoimaosaamista merkittävästi. Solarigon suunnittelijoiden, projektijohtajien ja asentajien sekä alihankintaverkostomme ammattitaito on vahvistunut. Teollisen mittakaavan projektijohto ja -toteutus vaatii useiden eri tahojen saumatonta yhteistyötä, jotta aikataulu pitää ja virheet vältetään, Antti Koskelainen sanoo.
Simon aurinkovoimalapuiston toteutus vei aikaa noin kolme vuotta, josta rakentamiseen kului noin puolitoista vuotta. Voimalassa on 120 000 aurinkopaneelia ja arvioitu vuosituotanto on noin 65 000 megawattituntia.
